俄日电站工程建设取得阶段性胜利
作者:杨佳刚、何思源    来源:成都分院     日期:2016-10-26

  历经四个月,在参建各方的共同努力下,俄日水电站工程建设取得了阶段性胜利。1号、3号施工支洞顺利进洞,很好地完成了业主提出的十月必须进洞的要求,同时也为后面各施工支洞及导流洞进洞积累了经验,创造了良好条件。


  俄日水电站主体工程分为两个标段,分别为首部枢纽标和厂区枢纽标。自七月份开工以来,参建各方心往一处想,劲往一处使,让俄日水电站建设呈现良好发展势头,共同完成既定目标任务。



  设代组成员在电站建设过程中,积极发扬我院在类似电站建设的成熟经验,根据现场地形地貌及地质条件,调整落实了导流洞及1~4号支洞设计方案并总结如下:导流进口,轴线稍移,开挖减少,施工安全;导流出口,边坡陡峭,支护处理,必须到位;一号支洞,进度超前,洞脸洞身,岩石稳定;二号支洞,开口线高,地质情况,略微显差;三号支洞,轴线调整,进口条件,非常之好,洞内岩石,受水侵蚀,比较破碎,超前锚杆,必不可少;四号支洞,边坡支护,自进锚杆,洞脸边坡,导管注浆。


  设代组全体成员将秉承“科技创新、规范管理、追求精品、优质服务”的方针,不断积累和总结工程经验,服务好俄日水电站工程,为创造精品工程而不懈努力!

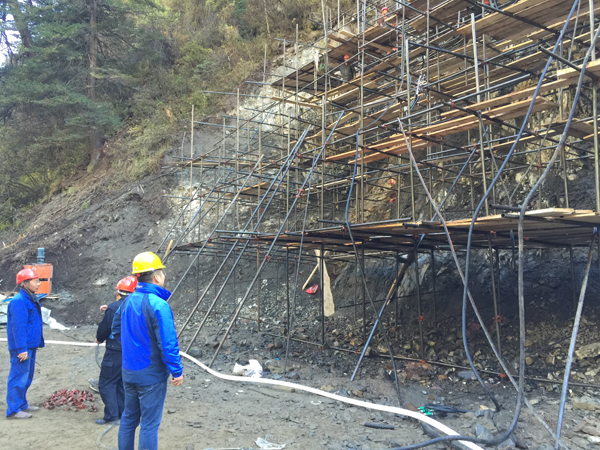

现场商定导流洞进口轴线调整及边坡支护方案

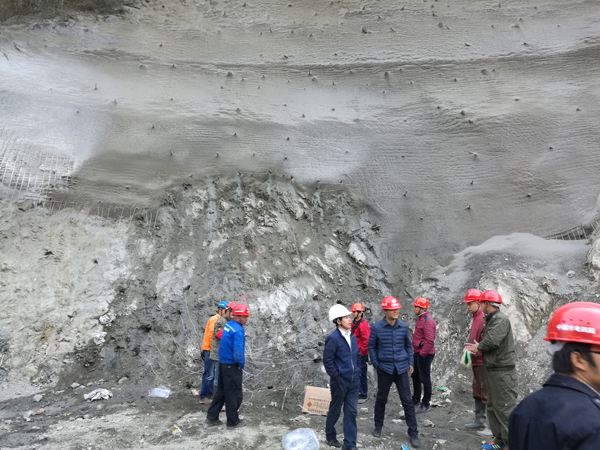

导流洞出口轴线调整及边坡支护

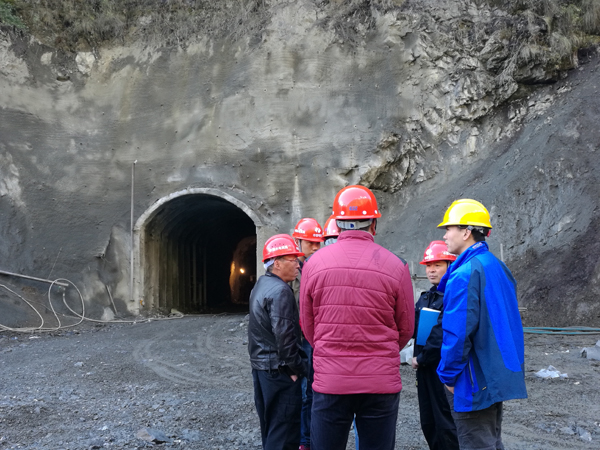

1#施工支洞围岩较好,目前进洞30余m

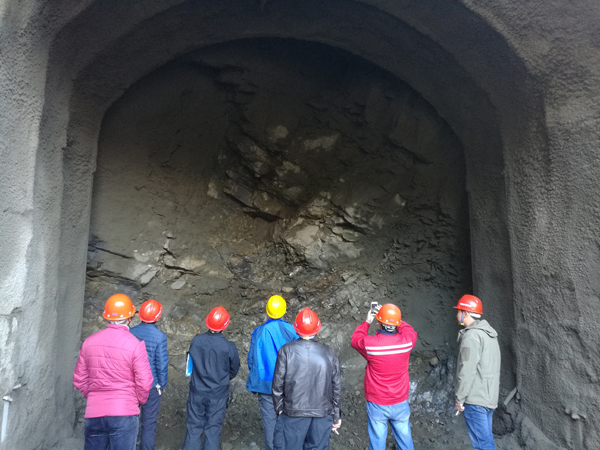

3#支洞洞内围岩较破碎,现场商定采用超前锚杆支护

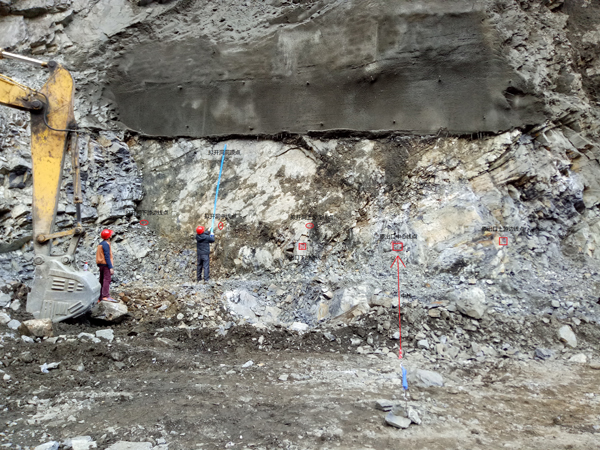

4#支洞边坡岩体较破碎,成孔困难,边坡采用自进式锚杆,洞脸采用小导管注浆方案
